Монолитная плита в зоне промерзания и забивное ЖБ-поле ниже неё: схема для Оренбуржья

Весной на суглинке у Оренбурга и в поймах Урала и Сакмары вода стоит в том же слое, который зимой промерзает на 1,6-1,8 м (ориентир СП 131: суглинки и глины около 1,65 м, пески до 1,9-2,0 м). Монолитная плита лежит в этой зоне: нагрузка дома разлита по пятну, но пучение и крайняя осадка тоже живут здесь. Забивная заводская ЖБ свая 150x150 или 200x200 держит дом, только если низ ушёл ниже промерзания в плотный пласт, а ростверк не лежит на грунте. На площадке часто слышат два лозунга: "заливай плиту, она плавает и не треснет" и "сваи дешевле наполовину". Дальше: два механизма, таблица и как не сравнивать квадратный метр с погонным.

Главное за 2 минуты: Плита (СП 22) распределяет вес по площади и зимует в сезонном слое. "Плавающая" плита может подняться целиком, если подушка, дренаж и часто утепление сделаны; неравномерное пучение или осадка края даёт трещину. Забивное ЖБ-поле (СП 24, ГОСТ 19804) передаёт вес на слой ниже промерзания. Свайно-плитный фундамент (КСП) - не выбор "или", а отдельный расчёт, когда сваи и плита несут вместе. Цену считают двумя сметами нулевого цикла в одних единицах. Слоган коммерции про десятки процентов экономии в это сравнение не кладут: в чужих таблицах часто смешаны винтовые сваи и разные единицы измерения.

Где зимует плита и где должен быть низ сваи

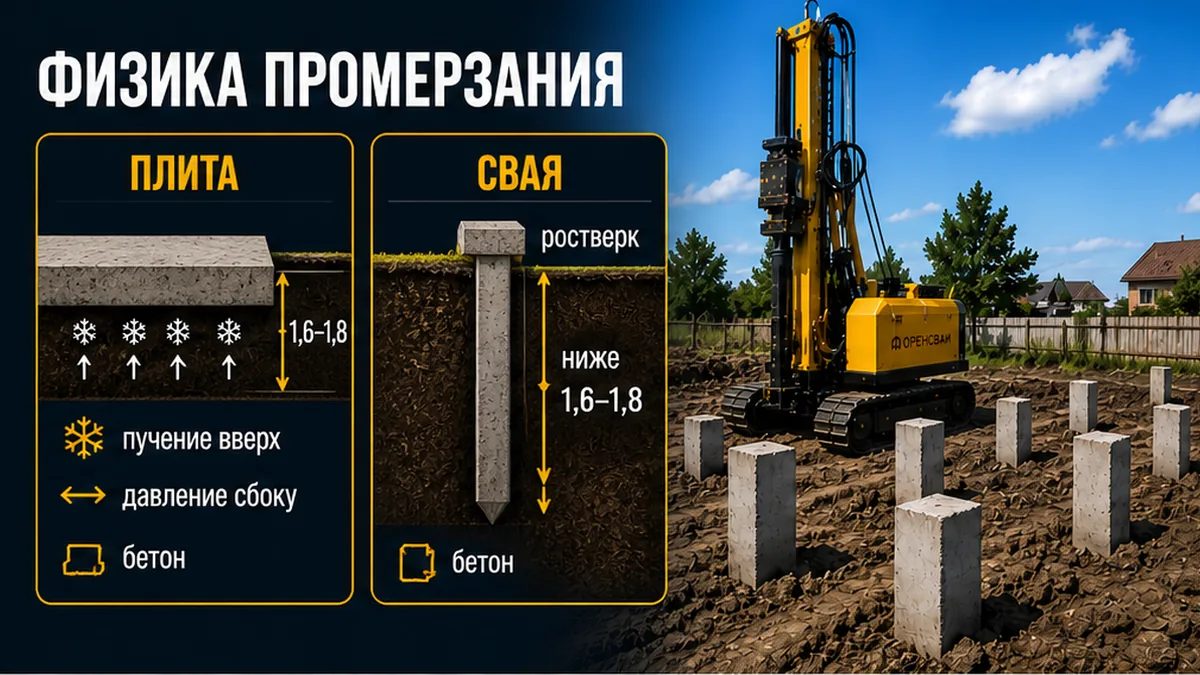

Плита в зоне 1,6-1,8 м и остриё забивной ЖБ сваи ниже промерзания

Плита - сплошная жёсткая плита под пятном дома. Она не лечит глубокий слабый слой: торф, ил "на всю глубину", насыпь без несущего низа. Коммуникации закладывают до заливки. УШП с утеплителем под плитой - другое изделие, не классическая плита; чужие "от 3200 руб/м2" к Оренбургу сюда не подставляют.

Забивное поле: стержень проходит мокрый верх, низ в несущий пласт. Длину 3, 4 или 5 м выбирают так, чтобы остриё было ниже зоны промерзания; это соседний разбор глубины, не тема этой страницы. Ростверк связывает головы. Пучение бьёт в бок сваи и в ростверк, если обвязку кладут на грунт. Сравнение с лентой - отдельный материал OREN-009; здесь только плита.

Изменение № 2 к СП 24.13330.2021 (приказ Минстроя № 481/пр) обновляет ссылочные нормы, в том числе СП 131.13330.2025 и ГОСТ 19804-2021. Карточка ppt.ru на 18.09.2026, официальное опубликование Росстандарта 07.09.2026; экспертиза СО пишет начало действия 29.09.2026 при датах введения 29.08.2026 у Росстандарта. Сверяйте реестр. Сравнение "плита по СП 22 / сваи по СП 24" изменение не отменяет. Поле проверяют забивкой, плиту - кубиками бетона; журнал отказа - не эта тема.

Плита против забивного ЖБ-поля

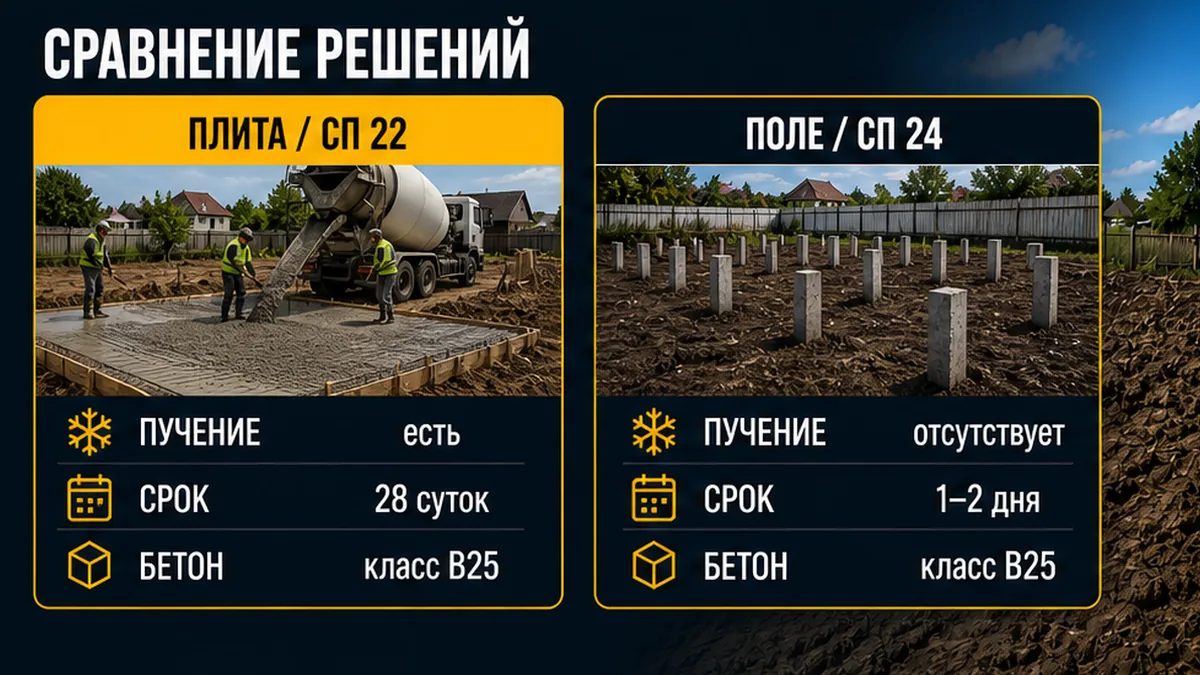

Таблица: монолитная плита и забивное ЖБ-поле по механике, воде, сроку и цене

Сверьте строку, которой оперирует подрядчик. Так вы назовёте, где лежит плита относительно промерзания и где должен быть низ сваи, до того как купите "что дешевле".

ПризнакМонолитная плитаЗабивное ЖБ-поле с ростверком
Норма и механикаСП 22: жёсткое пятно, нагрузка по площади, в зоне сезонного промерзанияСП 24 + ГОСТ 19804: стержень 150/200, низ ниже 1,6-1,8 м в плотный пласт
Пучение и УГВМожет всплывать целиком; край без подушки и дренажа трещит; высокий УГВ без подъёма площадки даёт "лодку"Бок и висящий ростверк; зазор 100-150 мм; пойма: стержень проходит мокрый верх
Когда уместноОднородный верх без торфа на всю глубину; вода отводится; инженерия до заливки; нужна плита-пол (камень, газобетон)Слабый, насыпной, обводнённый верх при плотном слое на 3-5 м; уклон с огромной подсыпкой; продуваемый подпол (брус, каркас)
СрокОриентир 2-3 недели цикла плюс набор прочности бетона около 28 сутокЗабивка часто 3-5 дней; поле около 10x10 м обычно 1-2 дня, зима до -25 °C
Цена (ориентир, не прайс ОРЕНСВАИ)Плита 300 мм "под ключ" ЦФО: 8 000-11 000 руб/м2 (публикация 14.04.2026). На 100 м2 вилка 550-900 тыс. руб пересекается со сваямиРостверк + ЖБ сваи: 6 000-8 500 руб/п.м. - другая единица. Витрина Оренбург, месяц 2026: С30.15 работа+изделие 5200 руб, С40.20 8000 руб. Вилка на 100 м2: 600-850 тыс.

Бетон В25 часто называют 5 800-6 800 руб/м3, арматуру А500С ∅12 - 75-88 тыс. руб/т. Долю нуля в смете каменного дома часто называют 15-20%, это не цитата ведомства. Винтовые в столбец "дешевле" для газобетона не ставят: хрупкая кладка и металл в грунте - другой разбор. Не обещайте подвал на поле.

Как выбрать контур за шесть шагов

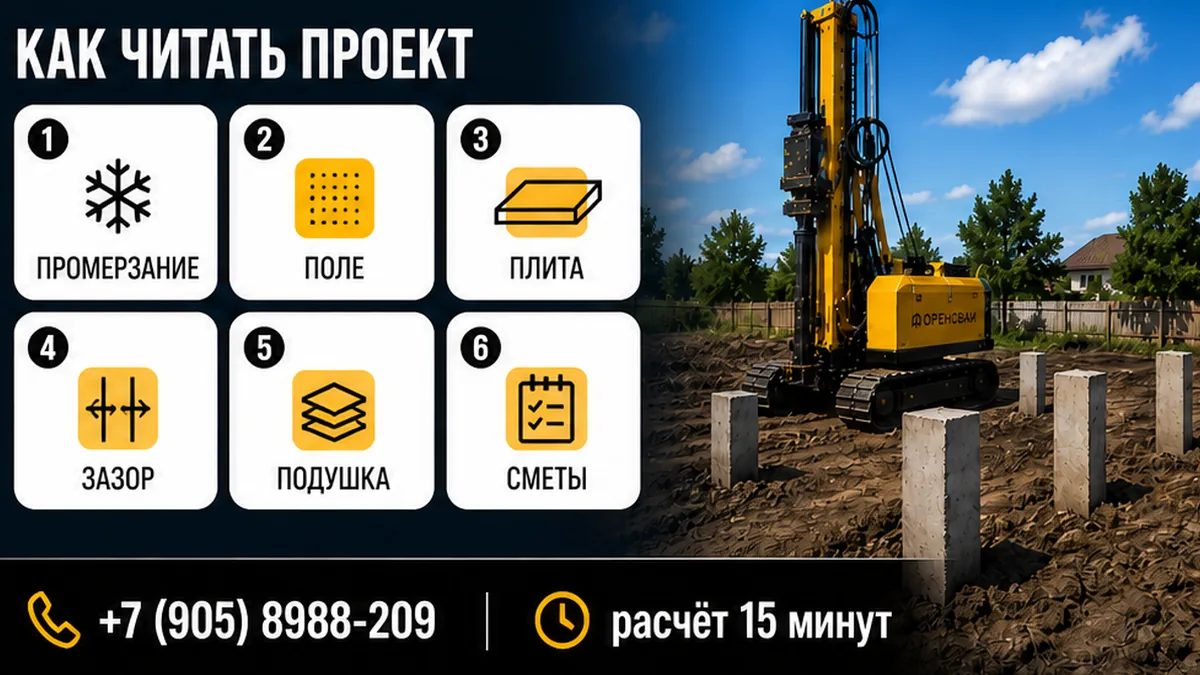

Шесть шагов: промерзание, признаки плиты и поля, зазор ростверка, две сметы

Пройдите шаги по своему пятну, не по совету соседа. Результат: две сопоставимые сметы и решение по грунту, не по лозунгу.

  1. Ответьте вслух: плита будет лежать в зоне 1,6-1,8 м, а низ сваи - ниже неё в плотном слое? Если ответа нет, не покупайте "что дешевле".
  2. Признаки поля сильнее плиты: слабый или мокрый верх, торф/насыпь, уклон с огромной подсыпкой, весенняя пойма, нужен подпол. Плита не заменяет несущий слой на глубине.
  3. Признаки плиты: однородный верх, воду можно отвести или поднять площадку, выводы канализации и воды размечены до заливки, нужна жёсткая плита-пол, нет глубокого слабого низа.
  4. Граница срыва поля: ростверк на грунте без зазора 100-150 мм (пучение как домкрат, отрыв от свай); короткие сваи, застрявшие в зоне пучения. Длину смотрите в разборе глубины забивных свай 3, 4 или 5 м.
  5. Граница срыва плиты: нет трамбовки подушки (трещина угла через год), вода у края, выводы "потом" и алмазное бурение, плита на торфе без проекта.
  6. Соберите два нулевых цикла в рублях за объект: земля, подушка или сваи, бетон, арматура, плита или ростверк, вводы, цоколь. Вычеркните сравнение м2 с погонным метром и любые проценты "экономии свай". Имеющийся отчёт или шурф соседа можно принести; изыскания компания не продаёт. На выезде подбирают сечение и длину поля.

Ошибки, которые ломают и плиту, и поле

Типичная ошибка в реальном проекте: принять чужой прайс "за квадрат" и "за погонный метр ростверка" за одну смету. На практике при длинном ростверке "дешевле" исчезает, а вилки на 100 м2 пересекаются. Вторая: ростверк "как лента" по земле. Третья: плита без подушки. Четвёртая: коммуникации после бетона. Пятая: винтовые в таблице для каменного дома. Шестая: плита "на всякий случай" на торфе. Разрез влияет на длину; это контекст СП 24, не офер скважин.

Материал проверен: Инженерно-строительный отдел компании "ОренСваи" (Орск / Оренбург).
Нормативная база: СП 24.13330.2021, СП 131.13330 (промерзание по Оренбургу), ГОСТ 19804 на забивные ЖБ сваи.

Когда контур поля уже ясен, имеет смысл считать стержни, а не спорить про "плавающую" плиту на пойме. Бесплатный расчёт поля за 15 минут и выезд инженера: оренсваи.рф, +7 (905) 8988-209. Не пробное завинчивание и не продажа изысканий.

Частые вопросы

Плита на пучинистом суглинке всегда надёжнее свай?

Нет. Она распределяет нагрузку по пятну в зоне промерзания. Без подушки, дренажа и однородного верха край садится неравномерно. Глубокий слабый слой плита не лечит.

Сваи всегда дешевле плиты?

Нет. Чужие слоганы смешивают винтовые и несравнимые единицы (руб/м2 против руб/п.м.). На 100 м2 вилки 600-850 тыс. (сваи) и 550-900 тыс. (плита) пересекаются. Считайте два нулевых цикла в одних единицах.

Какой зазор нужен под ростверком?

Ориентир 100-150 мм. Обшивка не должна упираться в грунт. Иначе пучение поднимает обвязку и отрывает её от голов свай.

Можно ли вывести канализацию после заливки плиты?

Не стоит. Выводы делают до бетонирования. "Потом" почти всегда значит алмазное бурение плиты и риск для арматуры.

Итог: не стоит выбирать фундамент по лозунгу "плита всем" или "сваи дешевле". Назовите слой промерзания, низ сваи и две сметы в одних единицах - получите контур под грунт Оренбурга, Орска или поймы, а не чужой столбец. Бесплатный расчёт поля за 15 минут и выезд инженера: оренсваи.рф, +7 (905) 8988-209. Не пробное завинчивание, не продажа изысканий и не гарантия экономии.
